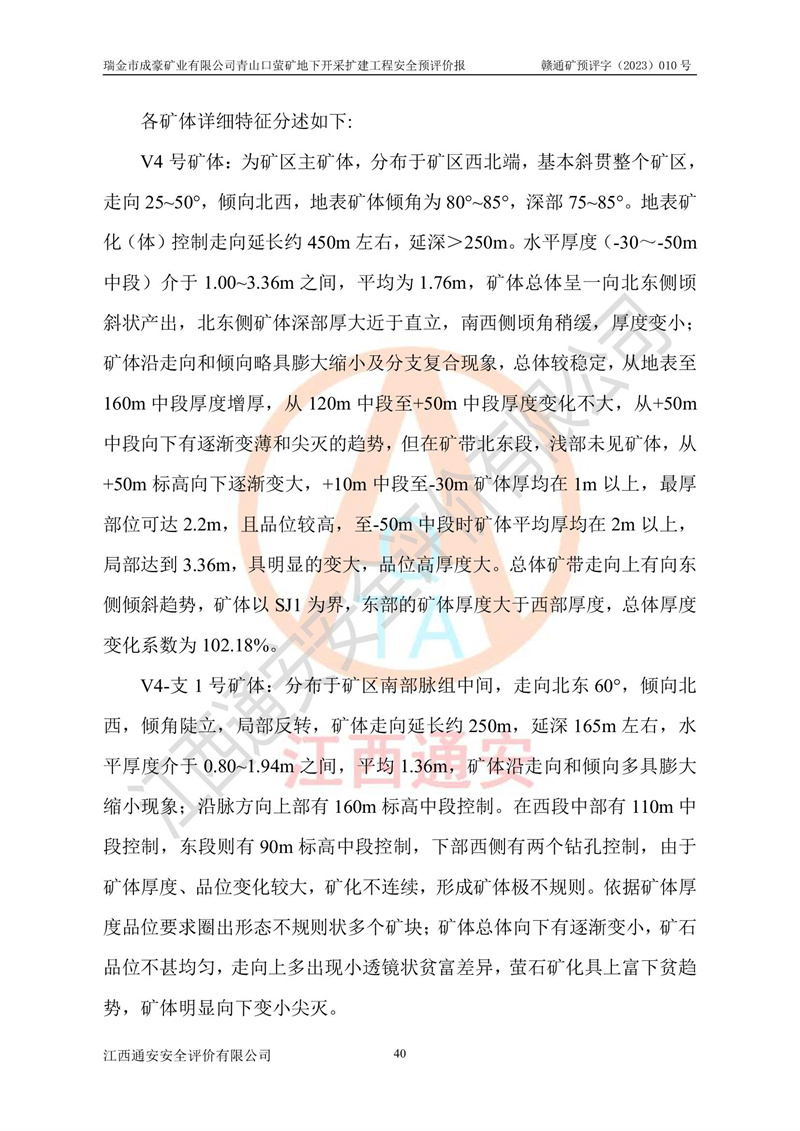

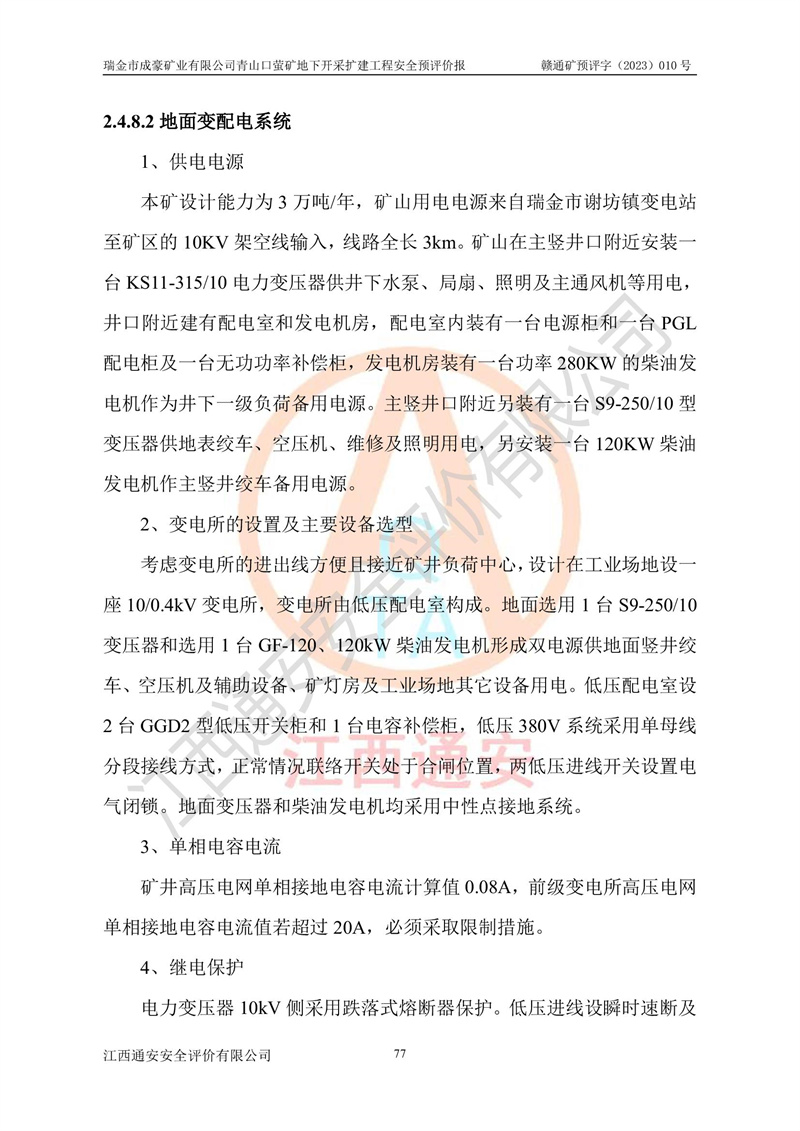

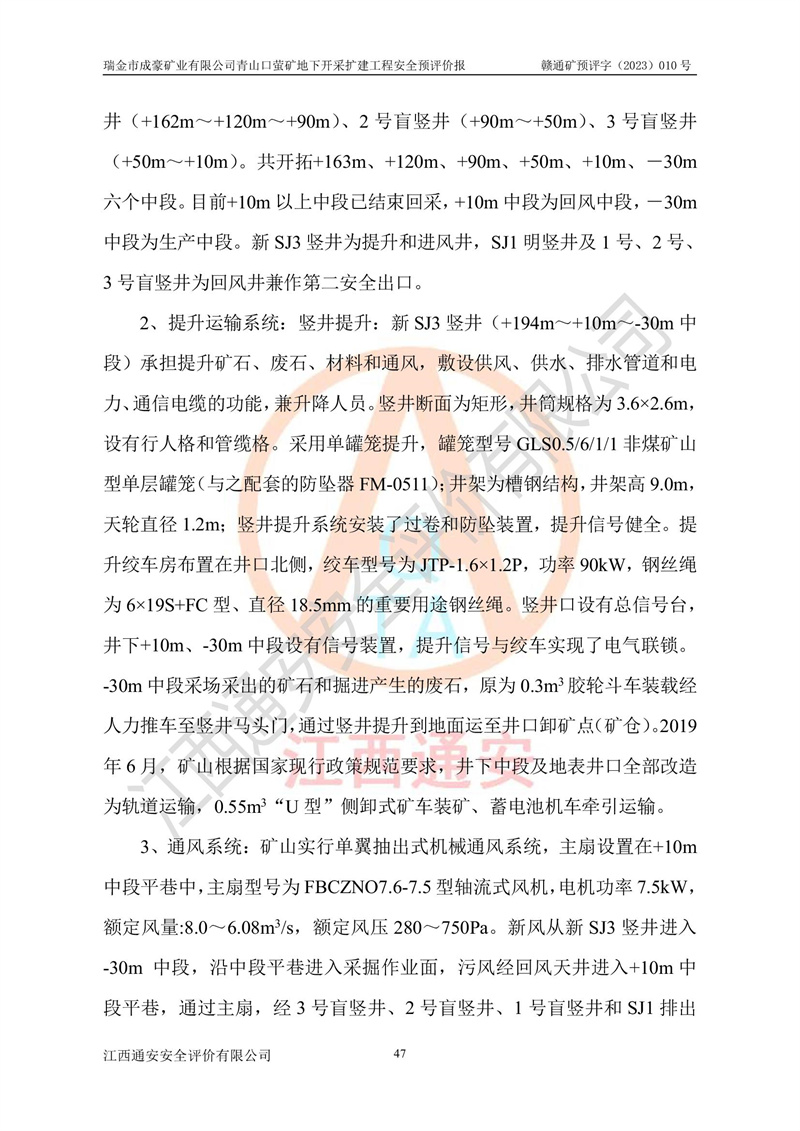

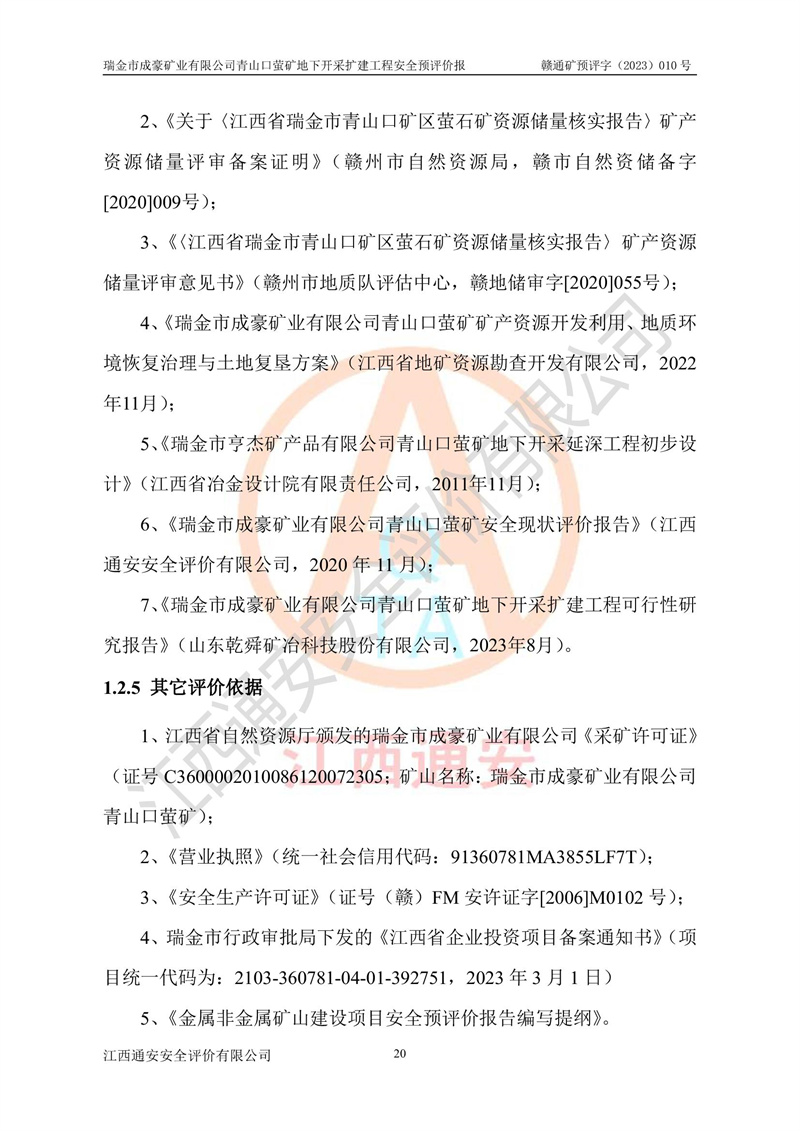

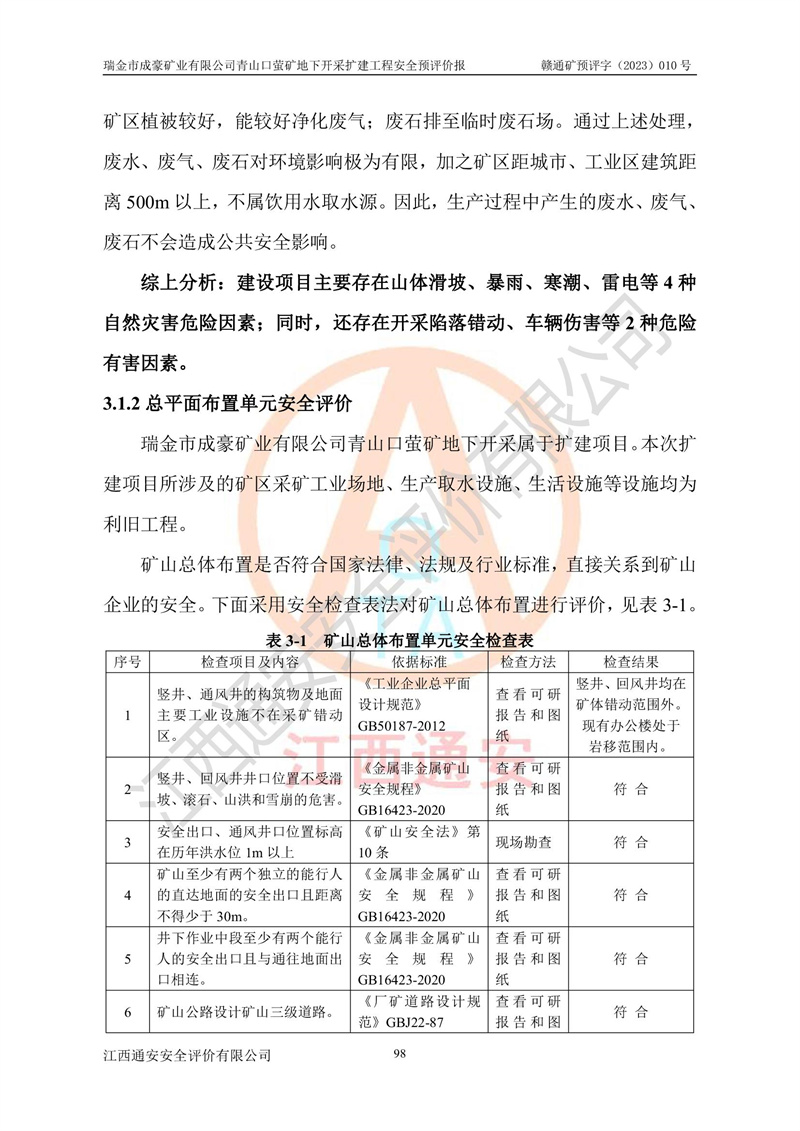

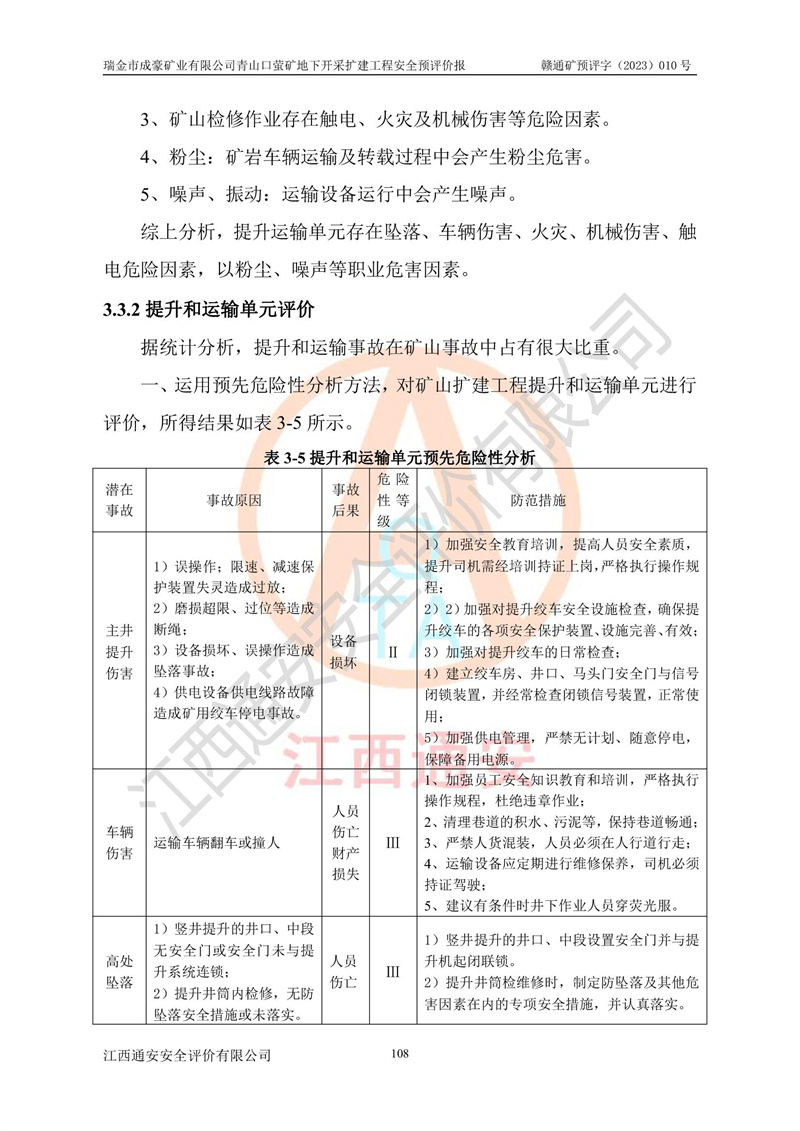

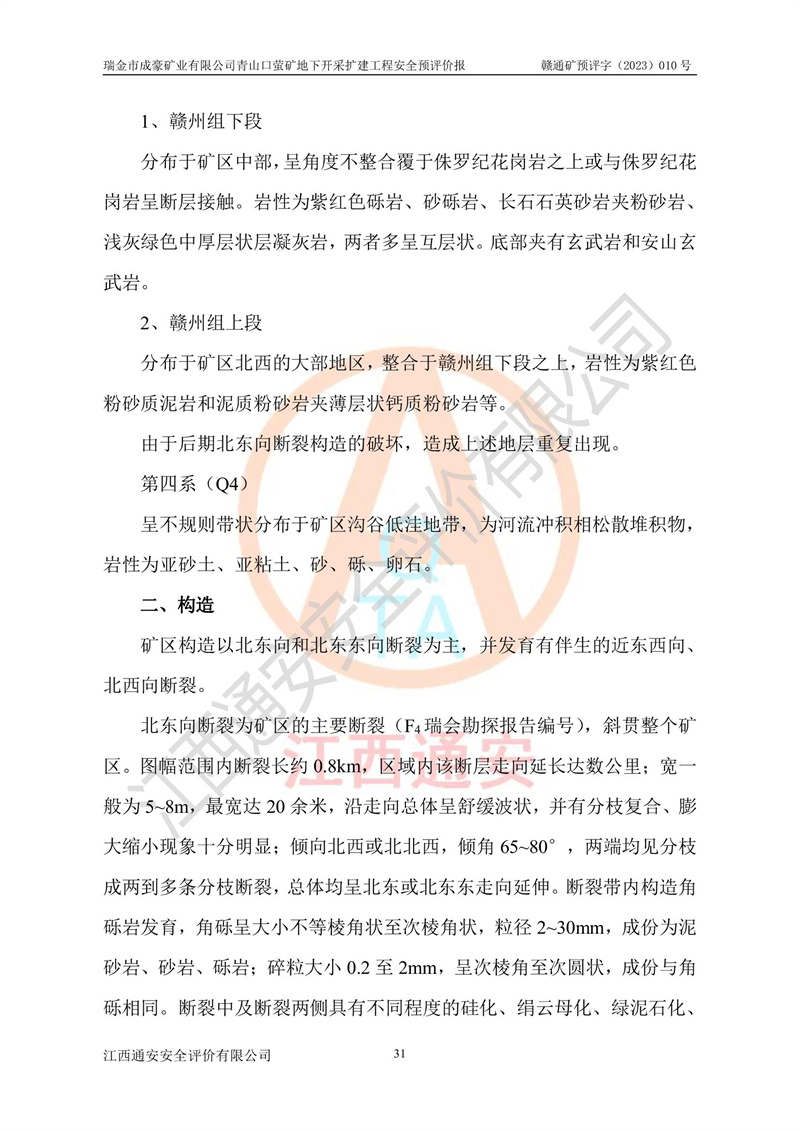

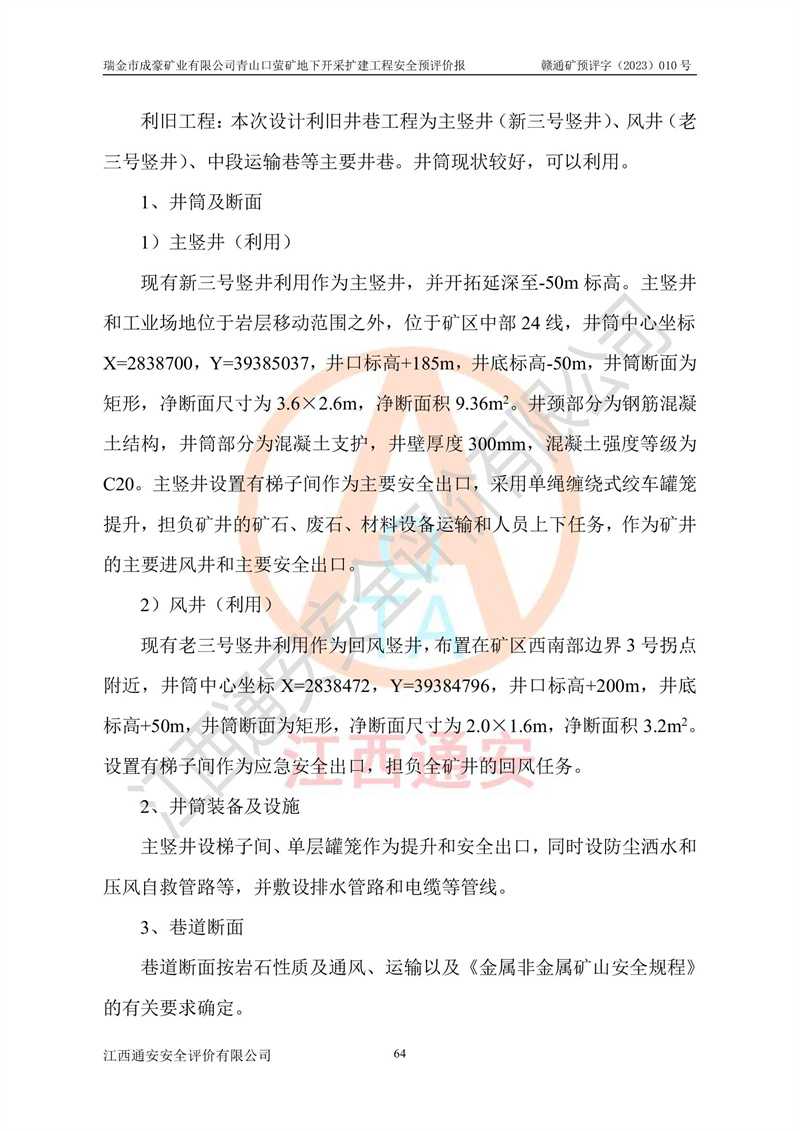

安全评价报告网上信息公开
报告编号:赣通矿预评字(2023)010号
项目名称 | 瑞金市成豪矿业有限公司青山口萤矿地下开采扩建工程安全预评价报告 | ||||

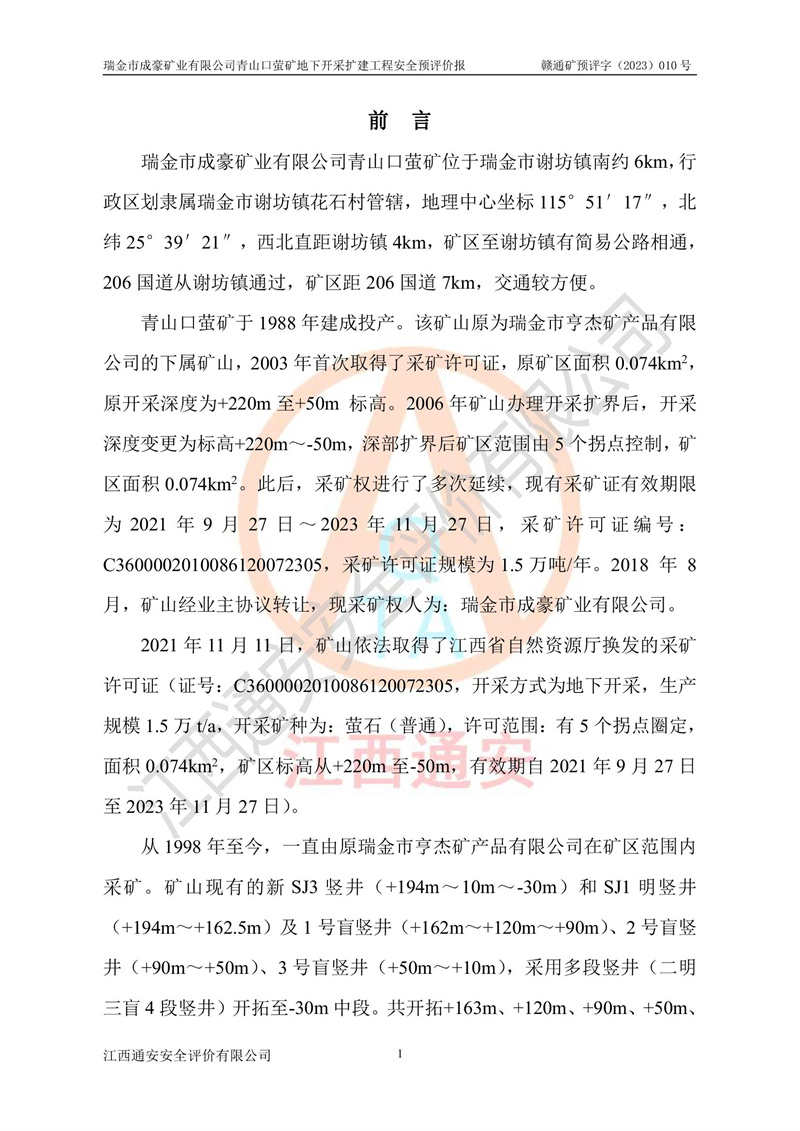

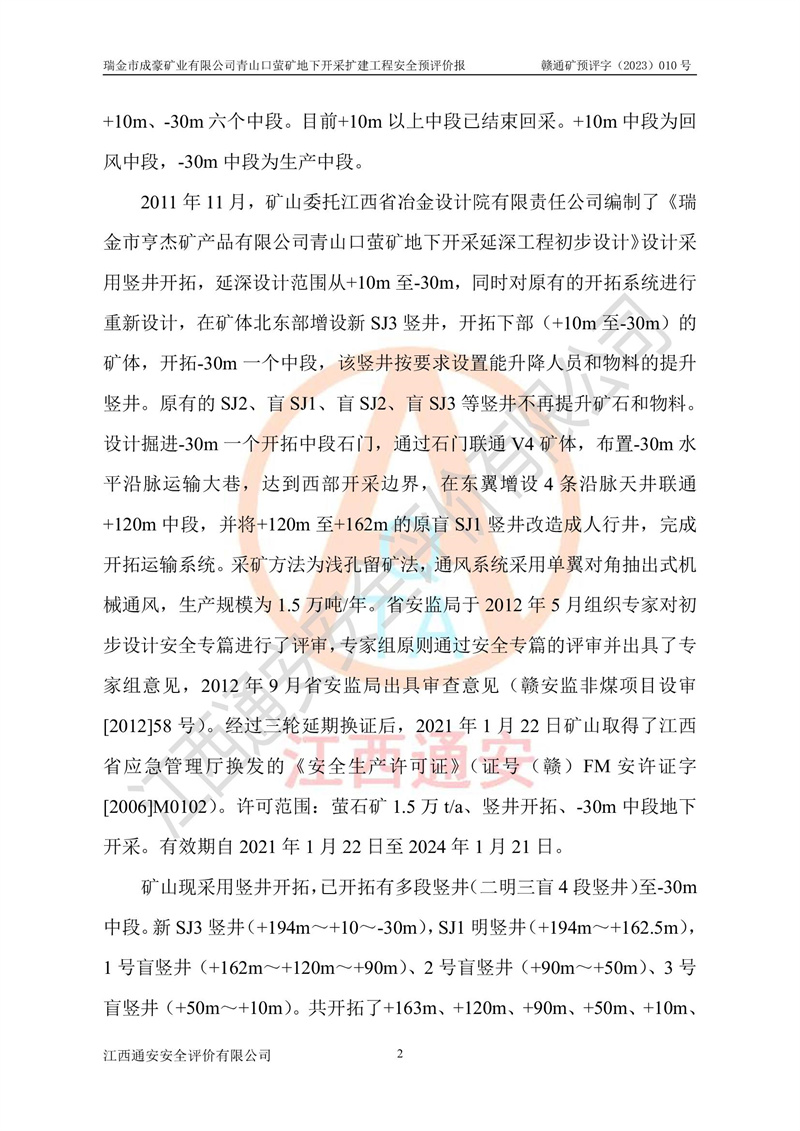

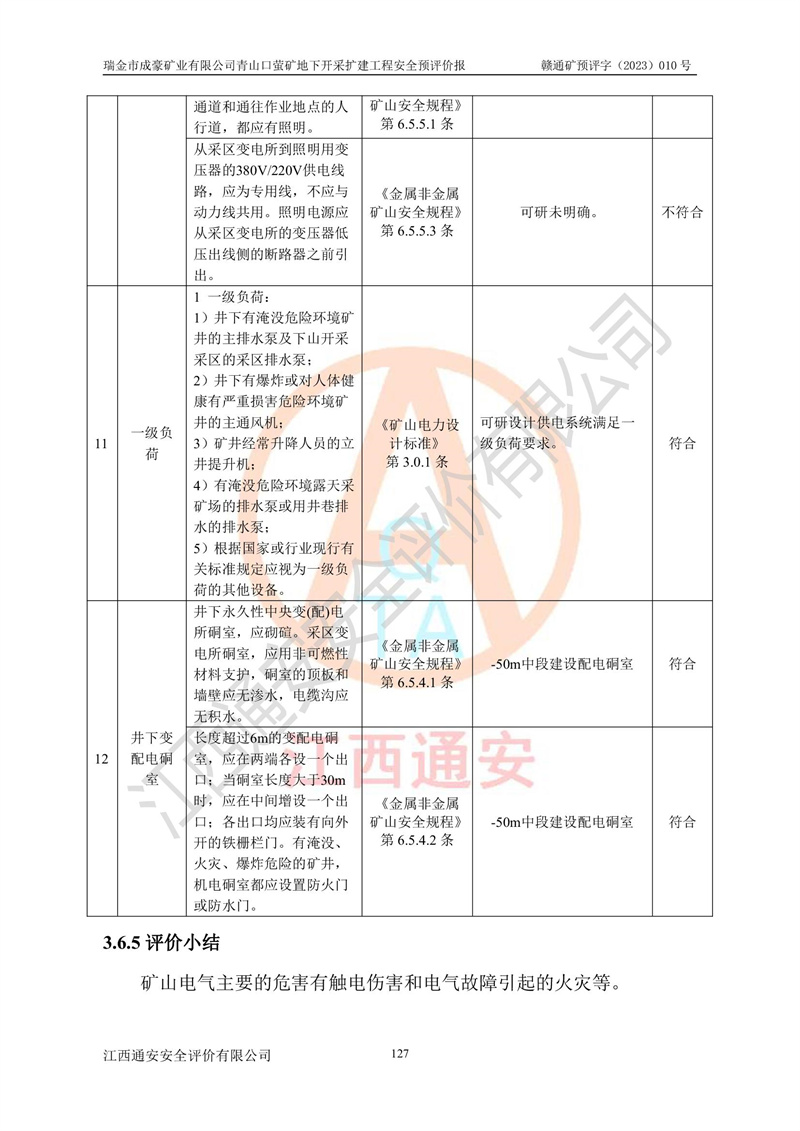

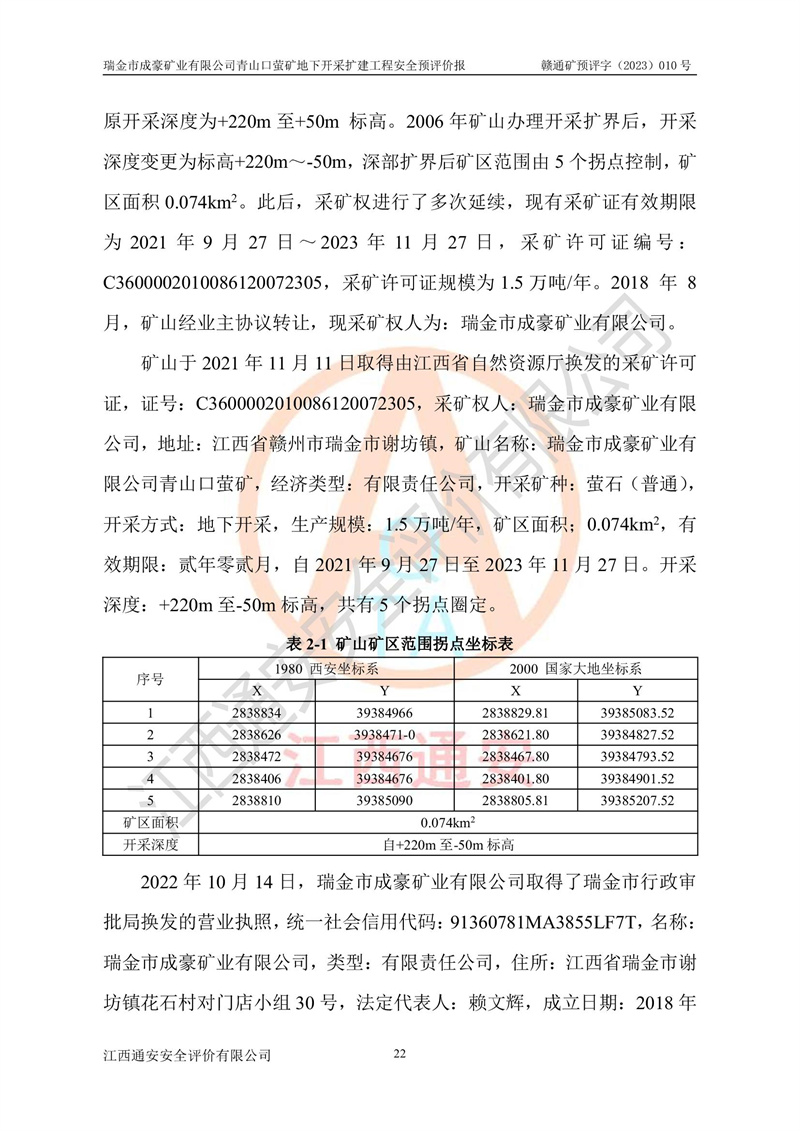

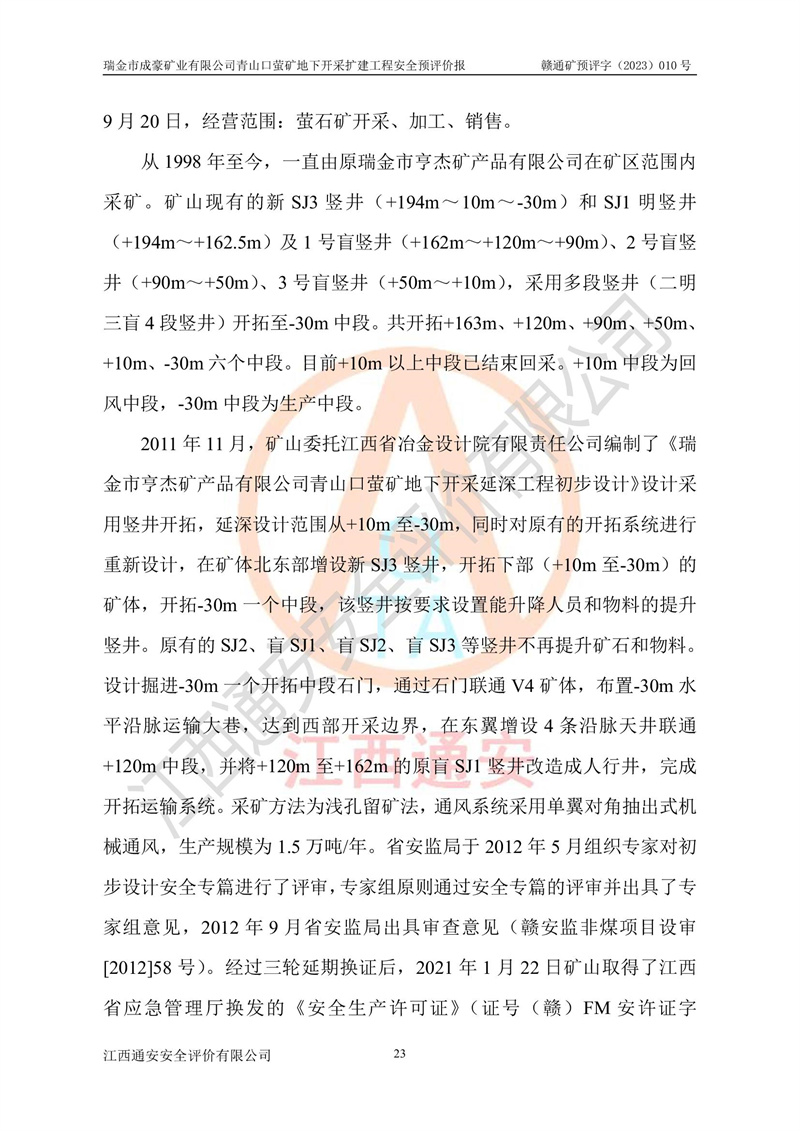

项目简介 | 瑞金市成豪矿业有限公司青山口萤矿位于瑞金市谢坊镇南约6km,行政区划隶属瑞金市谢坊镇花石村管辖,地理中心坐标115°51′17″,北纬25°39′21″,西北直距谢坊镇4km,矿区至谢坊镇有简易公路相通,206国道从谢坊镇通过,矿区距206国道7km,交通较方便。 青山口萤矿于1988年建成投产。该矿山原为瑞金市亨杰矿产品有限公司的下属矿山,2003年首次取得了采矿许可证,原矿区面积0.074km2,原开采深度为+220m至+50m 标高。2006年矿山办理开采扩界后,开采深度变更为标高+220m~-50m,深部扩界后矿区范围由5个拐点控制,矿区面积0.074km2。此后,采矿权进行了多次延续,现有采矿证**期限为2021年9月27日~2023年11月27日,采矿许可证编号:C3600002010086120072305,采矿许可证规模为1.5万吨/年。2018 年 8 月,矿山经业主协议**,现采矿权人为:瑞金市成豪矿业有限公司。 2021年11月11日,矿山依法取得了江西省自然资源厅换发的采矿许可证(证号:C3600002010086120072305,开采方式为地下开采,生产规模1.5万t/a,开采矿种为:萤石(普通),许可范围:有5个拐点圈定,面积0.074km2,矿区标高从+220m至-50m,**期自2021年9月27日至2023年11月27日)。 从1998年至今,一直由原瑞金市亨杰矿产品有限公司在矿区范围内采矿。矿山现有的新SJ3竖井(+194m~10m~-30m)和SJ1明竖井(+194m~+162.5m)及1号盲竖井(+162m~+120m~+90m)、2号盲竖井(+90m~+50m)、3号盲竖井(+50m~+10m),采用多段竖井(二明三盲4段竖井)开拓至-30m中段。共开拓+163m、+120m、+90m、+50m、+10m、-30m六个中段。目前+10m以上中段已结束回采。+10m中段为回风中段,-30m中段为生产中段。 2011年11月,矿山委托江西省冶金设计院有限责任公司编制了《瑞金市亨杰矿产品有限公司青山口萤矿地下开采延深工程初步设计》设计采用竖井开拓,延深设计范围从+10m至-30m,同时对原有的开拓系统进行重新设计,在矿体北东部增设新SJ3竖井,开拓下部(+10m至-30m)的矿体,开拓-30m一个中段,该竖井按要求设置能升降人员和物料的提升竖井。原有的SJ2、盲SJ1、盲SJ2、盲SJ3等竖井不再提升矿石和物料。设计掘进-30m一个开拓中段石门,通过石门联通V4矿体,布置-30m水平沿脉运输大巷,达到西部开采边界,在东翼增设4条沿脉天井联通+120m中段,并将+120m至+162m的原盲SJ1竖井改造成人行井,完成开拓运输系统。采矿方法为浅孔留矿法,通风系统采用单翼对角抽出式机械通风,生产规模为1.5万吨/年。省安监局于2012年5月组织专家对初步设计安全专篇进行了评审,专家组原则通过安全专篇的评审并出具了专家组意见,2012年9月省安监局出具审查意见(赣安监非煤项目设审[2012]58号)。经过三轮延期换证后,2021年1月22日矿山取得了江西省应急管理厅换发的《安全生产许可证》(证号(赣)FM安许证字[2006]M0102)。许可范围:萤石矿1.5万t/a、竖井开拓、-30m中段地下开采。**期自2021年1月22日至2024年1月21日。 矿山现采用竖井开拓,已开拓有多段竖井(二明三盲4段竖井)至-30m中段。新SJ3竖井(+194m~+10~-30m),SJ1明竖井(+194m~+162.5m),1号盲竖井(+162m~+120m~+90m)、2号盲竖井(+90m~+50m)、3号盲竖井(+50m~+10m)。共开拓了+163m、+120m、+90m、+50m、+10m、-30m六个中段。目前+10m以上中段已结束回采,+10m中段为回风中段,-30m中段为生产中段。新SJ3竖井为提升和进风井,SJ1明竖井及1号、2号、3号盲竖井为回风井兼作第二安全出口。 随着**对非煤矿山产业政策的调整,不断提高了非煤矿矿山准入门槛。2020年4月,***安委会印发了《**安全生产专项整治三年行动计划》对非煤矿山安全整治要求提高安全准入门槛,进一步提高非煤矿山主要矿种*小开采规模和*低服务年限标准。2022年2月8日,为了进一步提高非煤矿山安全生产水平,推动非煤矿山行业高质量发展,**矿山安全监察局印发了《关于加强非煤矿山安全生产工作的指导意见》(矿安[2022]04号),同时要求金属非金属地下矿山建设项目安全设施设计,依据的地质资料应当达到勘探程度。根据矿山现有的采矿许可证生产规模(1.50万t/a),不满足“江西省主要矿产矿山*低开采规模和*低服务年限规划”文件要求,萤石矿*小开采规模(3.00万t/a)。矿山现有1.50万t/a生产规模的安全生产许可证到期后,存在无办理延期首采安全生产许可证可能,故矿山决定开展生产规模3万t/a的改扩建“三同时”建设工作。 2018年10月20日,瑞金市成豪矿业有限公司青山口萤矿委托赣州精达矿业技术有限公司对矿山开展资源储量核实工作。储量核实计算截止2019年10月,2019年11月编制提交了《江西省瑞金市青山口矿区萤石矿资源储量核实报告》,2020年1月22日报告送至赣州市自然资源局矿产资源评估中心评审,2020年4月9日通过赣州市地质队评估中心评审,评审字号赣地储审[2020]055 号;2020年5月11日经赣州市自然资源局资源储量备案,备案字号赣市自然资储备字[2020]009号。 由于原设计和许可生产能力为1.5万吨/年,且许可中段为-30m中段,原设计开采矿体主要为V4 、V4-支1矿体,但根据2019年评审备案的储量核实报告,矿区范围内新增了V5、V6、V7、V8、V9等矿体资源,矿区内的资源需要一次性总体设计,矿区*低储量标高为-50m,故矿山拟进行扩建工程设计,提升生产规模为3万吨/年。 矿山以2019年11月提交的《江西省瑞金市青山口矿区萤石矿资源储量核实报告》为基础,2023年8月,矿山委托山东乾舜矿冶科技股份有限公司编制了《瑞金市成豪矿业有限公司青山口萤矿地下开采扩建工程可行性研究报告》(以下简称可研报告),根据可研报告,本次可研设计范围为采矿许可证矿区范围内,开采深度为+160至-50m标高,主要集中在18线至36线+160~-50m的萤石矿矿体资源,主要开采矿体为V4、V4-支1、V5、V6、V9等矿体资源,V7、V8矿体作为主竖井井筒保护矿柱被压覆。 设计采用竖井开拓,井下中段采用有轨运输,采用蓄电池式电机车牵引矿车运输。设计利用现有矿区范围内中部24号线附近的新三号竖井作为主竖井,并开拓延深至-50m中段,主竖井断面为矩形,井筒规格为3.6×2.6m,设有行人梯子间和管缆间。利用矿区范围内西南部边界3号拐点附近的老三号竖井作为回风井。主竖井井口标高+185m,开拓延深至-50m中段,采用单钩罐笼混合提升,设计利用作为提升运输矿石、废石和人员上下,并作进风井,同时装设梯子间作为主要安全出口,回风竖井(原老三号竖井)井口标高+200m,井底标高+50m,作为为主回风井,并装设梯子间作为应急安全出口。其余井口均关闭和封堵。 扩建工程设计开采深度由+160~-50m,共设+160m、+115m、+80m、+50m、+10m、-30m、-50m共7个中段,其中+160m中段为回风中段,+115m中段为首采中段。-30m中段及以上的V4矿体资源已开采完毕,而其他矿体的资源储量均在+10m以上,故设计V4-支1、V5、V6、V9矿体的开采中段为+160m、+115m、+80m、+50m、+10m中段,V4矿体的开采中段为-30m中段、-50m中段,其中-30m中段仅保留作为V4矿体开采-50m中段的回风中段。根据矿体赋存条件及产状特点和生产能力,选取的采矿方法为浅孔留矿法。设计生产能力3万吨/年萤石矿原矿,设计服务年限5a,基建期1.0a。 根据《安全生产法》、《矿山安全法》及原**安全生产监督管理局令第36号《建设项目安全设施“三同时”监督管理办法》及第75号令《金属非金属矿山建设项目安全设施目录》等有关法规关于建设项目安全设施“三同时”的规定,受瑞金市成豪矿业有限公司的委托,江西通安安全评价有限公司承担对瑞金市成豪矿业有限公司青山口萤矿地下开采扩建工程进行安全预评价。 | ||||
委托单位联系人 | 郭晓明 | 联系电话 | 15970727150 | ||
项目组长 | 田美智 | 技术专家 | —— | ||
报告编制人 | 田美智 | 报告审核人 | 施祖远 | ||
技术负责人 | 吴至军 | 注册安全工程师 | —— | ||
过程控制负责人 | 陈嘉鸣 | 参与评价安全评价师 | 邬长福 刘赟 陈亮 | ||

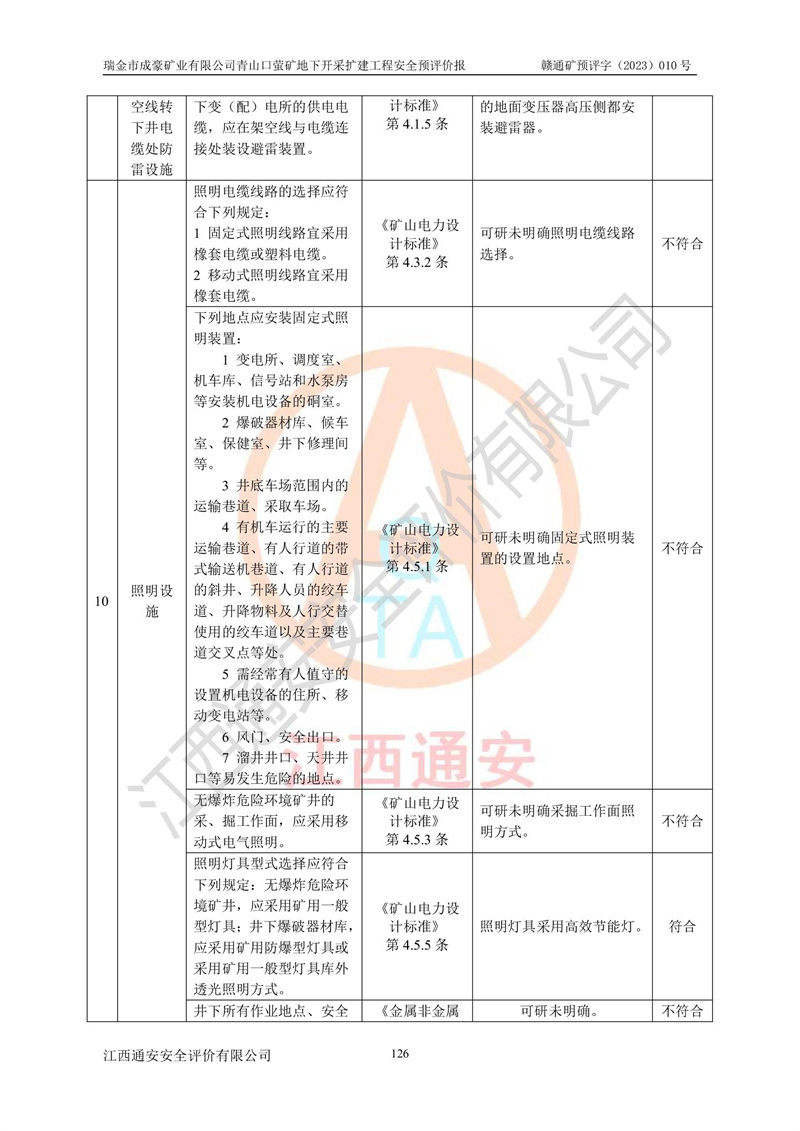

现场工作人员 | 田美智、陈亮 | ||||

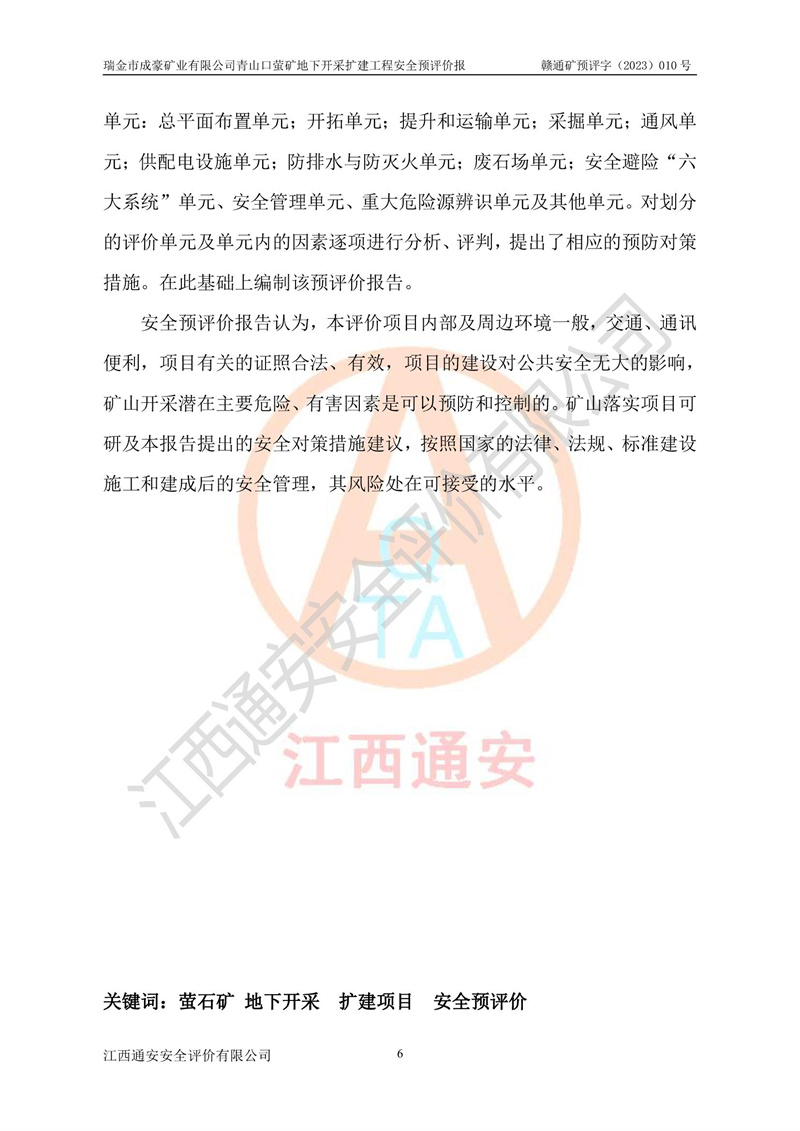

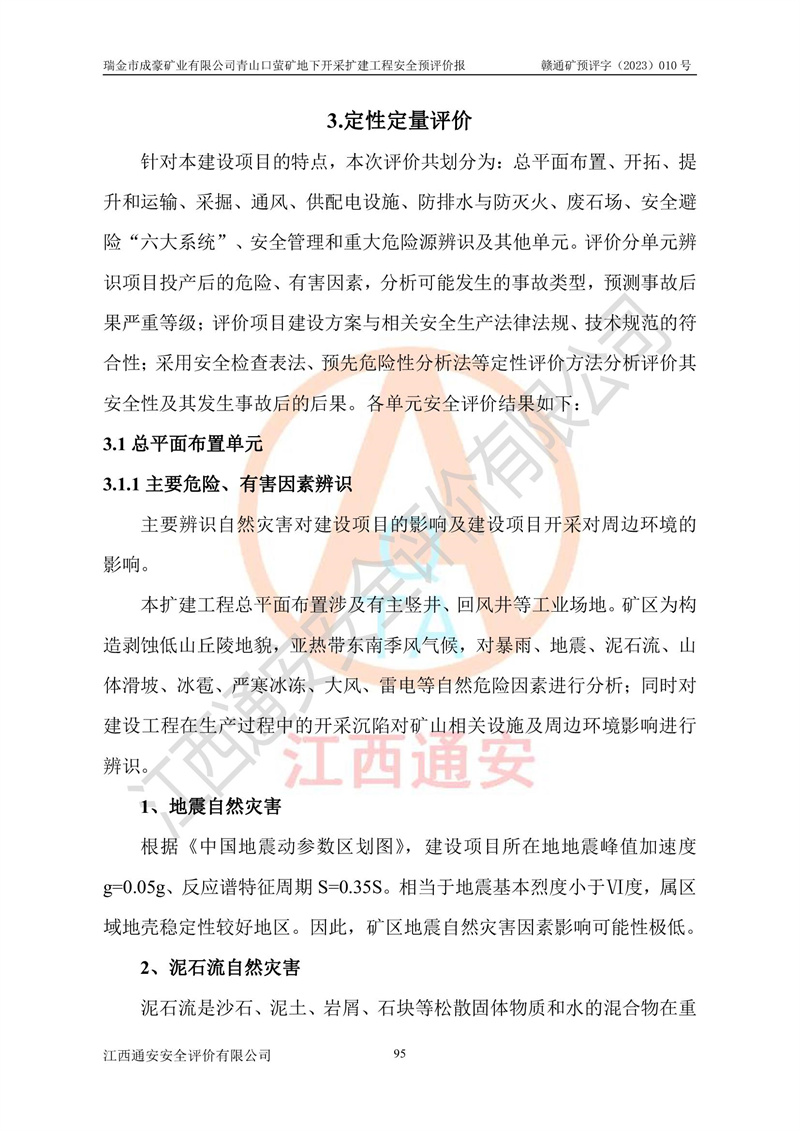

主要任务 | 对该工程项目进行现场勘查、收集有关法律法规、技术标准和建设项目资料。分析了该建设工程项目中可能存在的主要危险、有害因素,及可能发生的事故类型,预测事故后果严重等级等内容。本预评价报告划分为以下十一个单元:总平面布置单元;开拓单元;提升和运输单元;采掘单元;通风单元;供配电设施单元;防排水与防灭火单元;废石场单元;安全避险“六大系统”单元、安全管理单元、重大危险源辨识单元及其他单元。对划分的评价单元及单元内的因素逐项进行分析、评判,提出了相应的预防对策措施。 | ||||
现场工作时间 | 2023年6月7日、9月20日 | 报告提交时间 | 2023.9 | ||

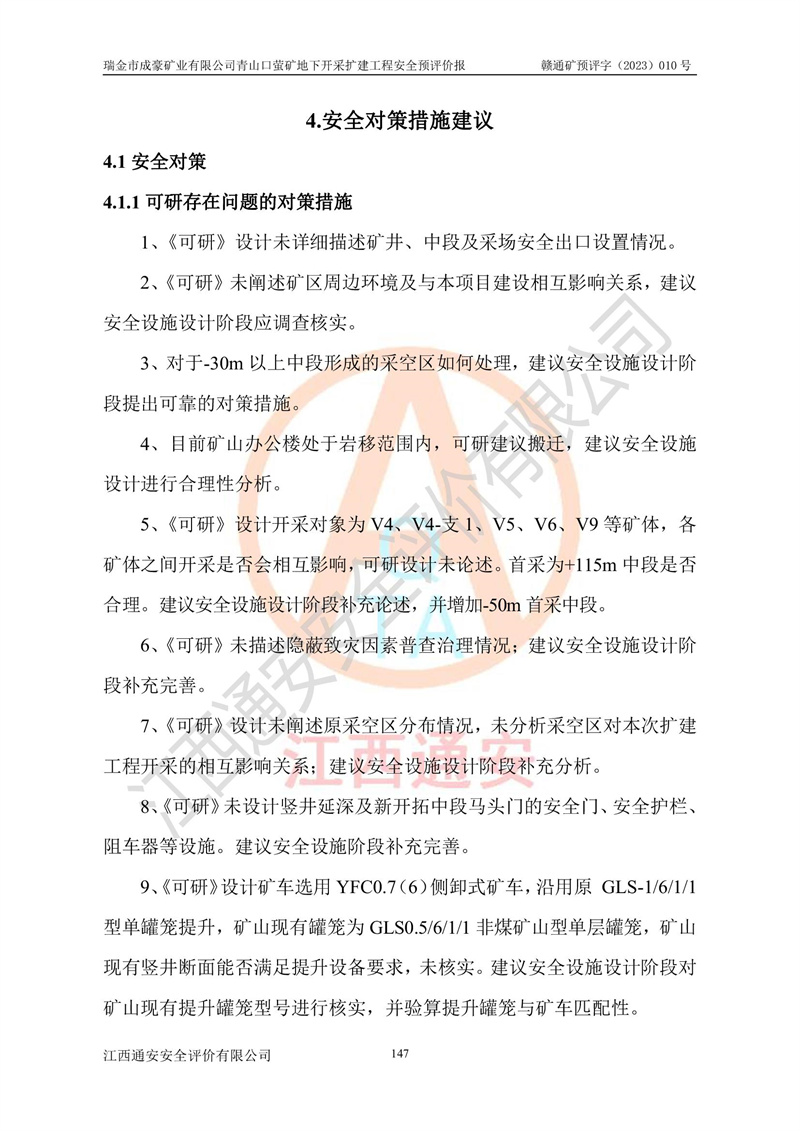

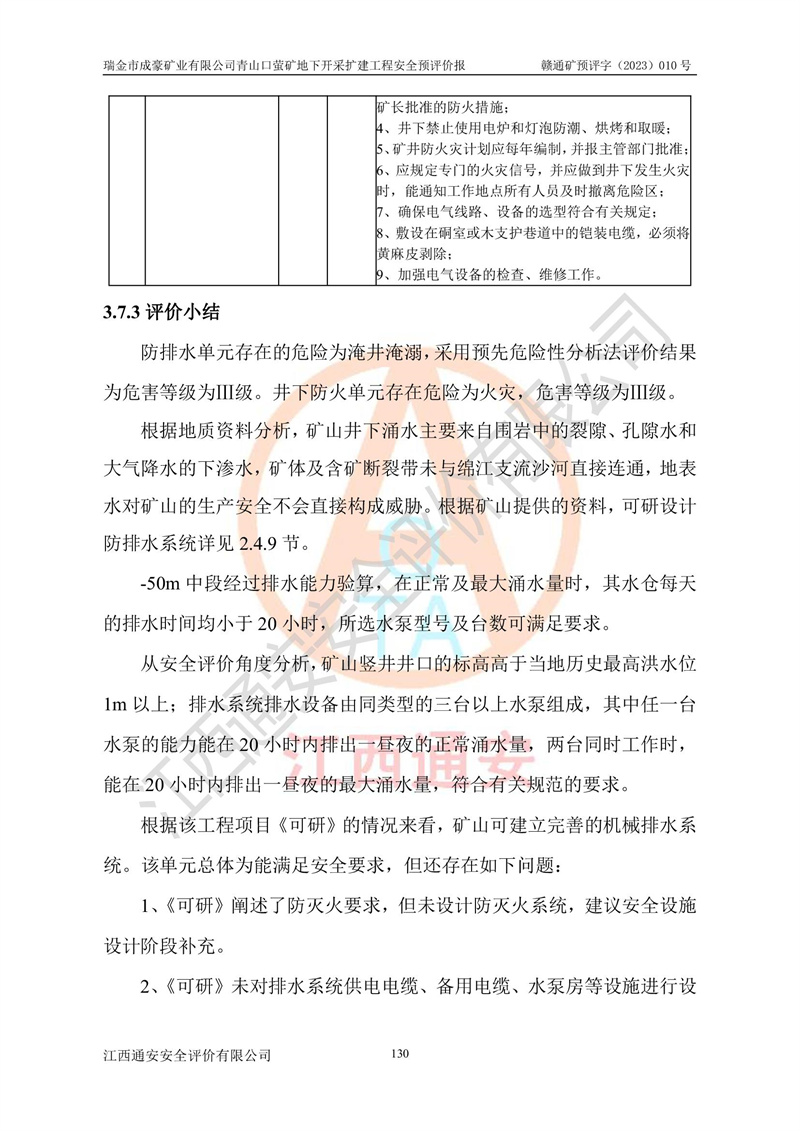

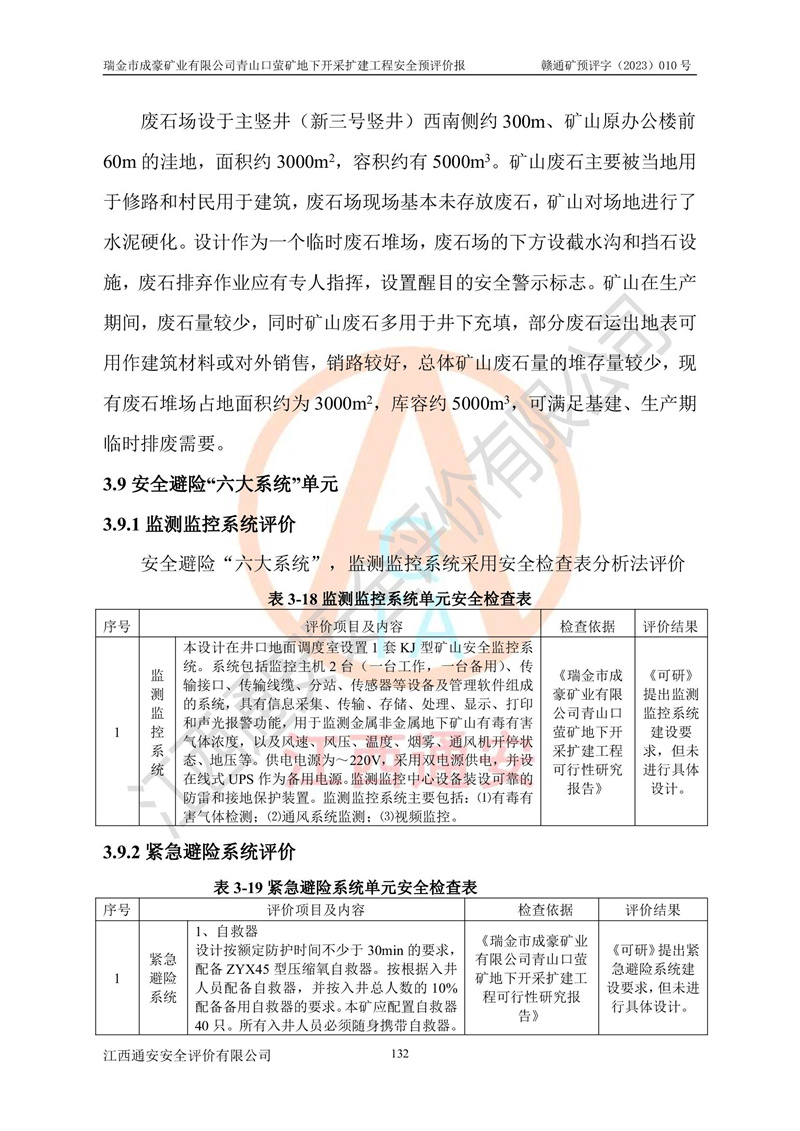

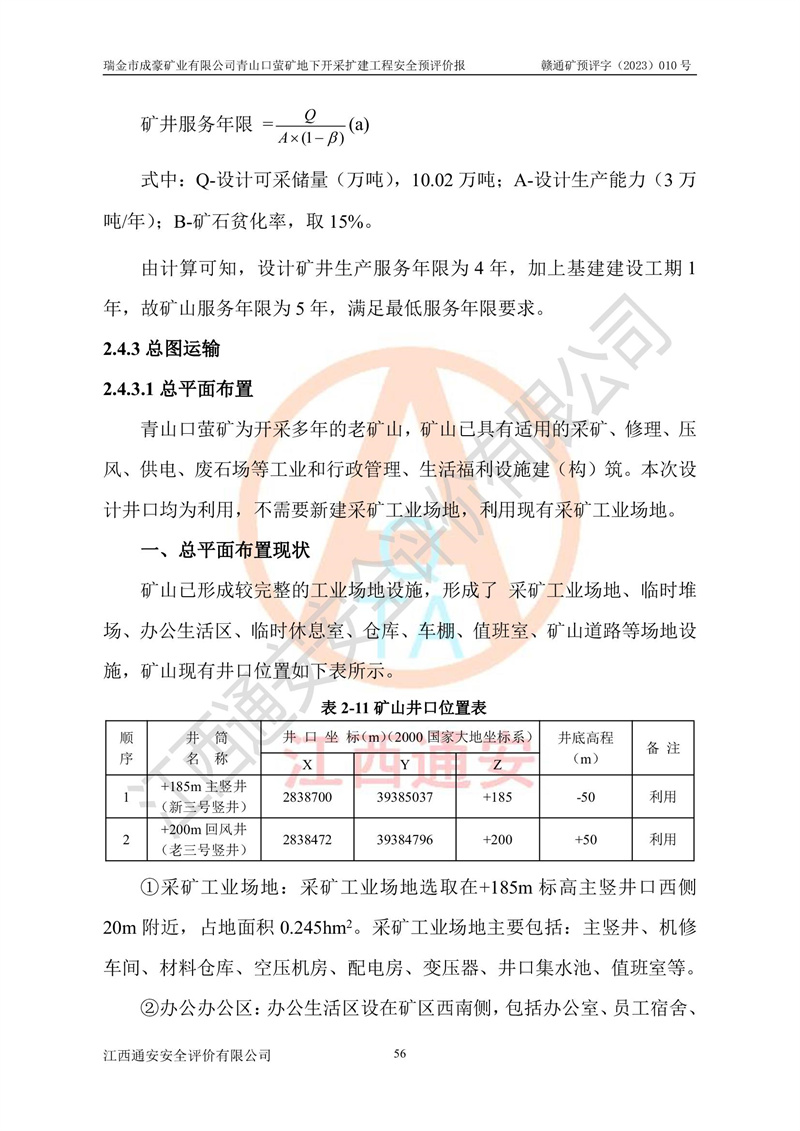

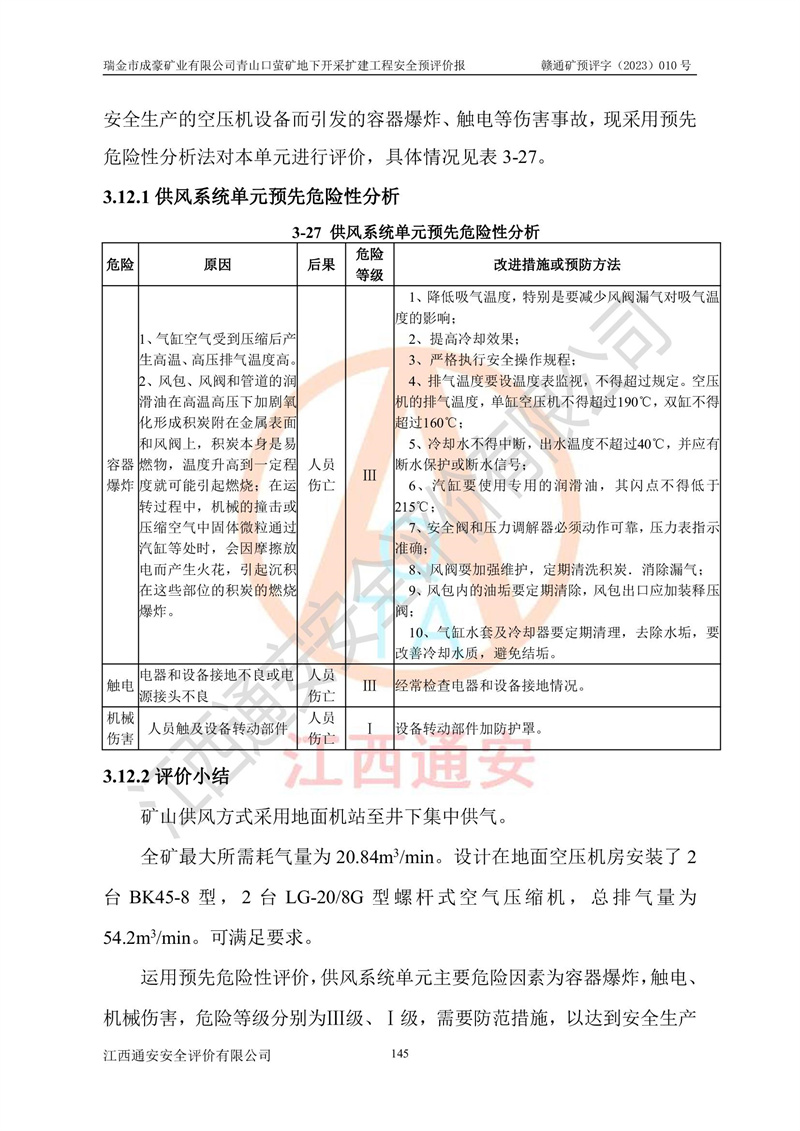

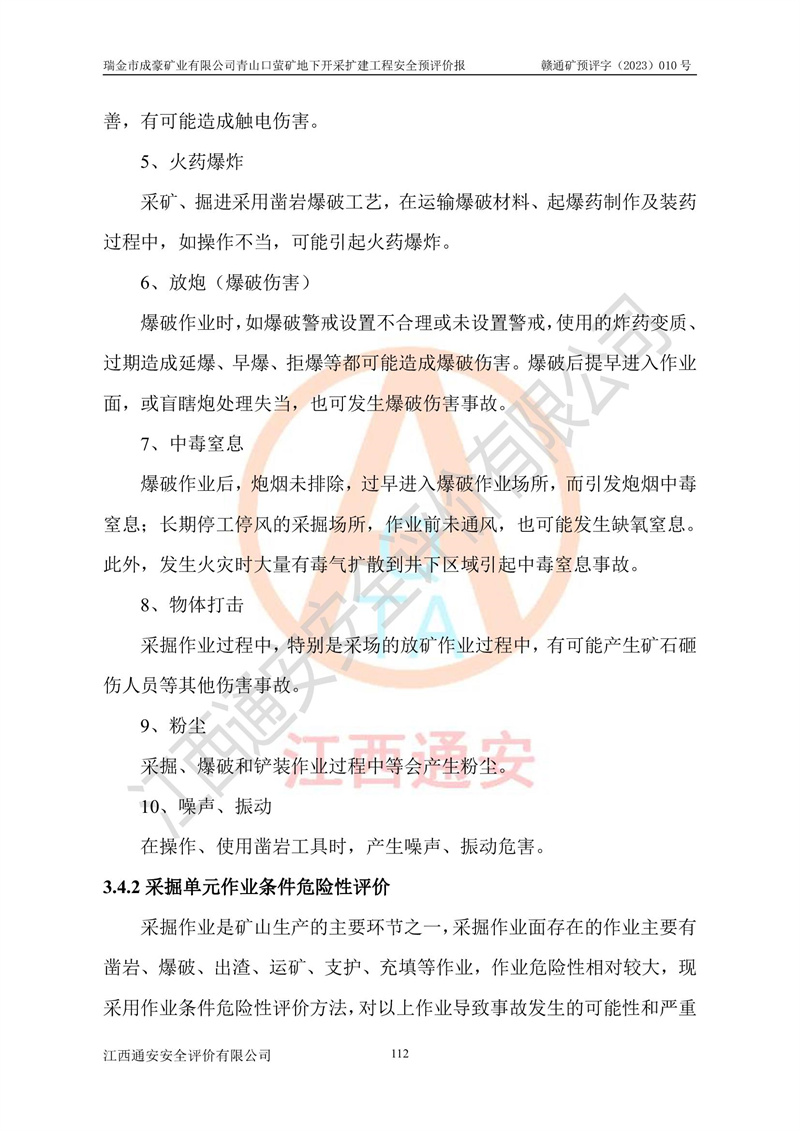

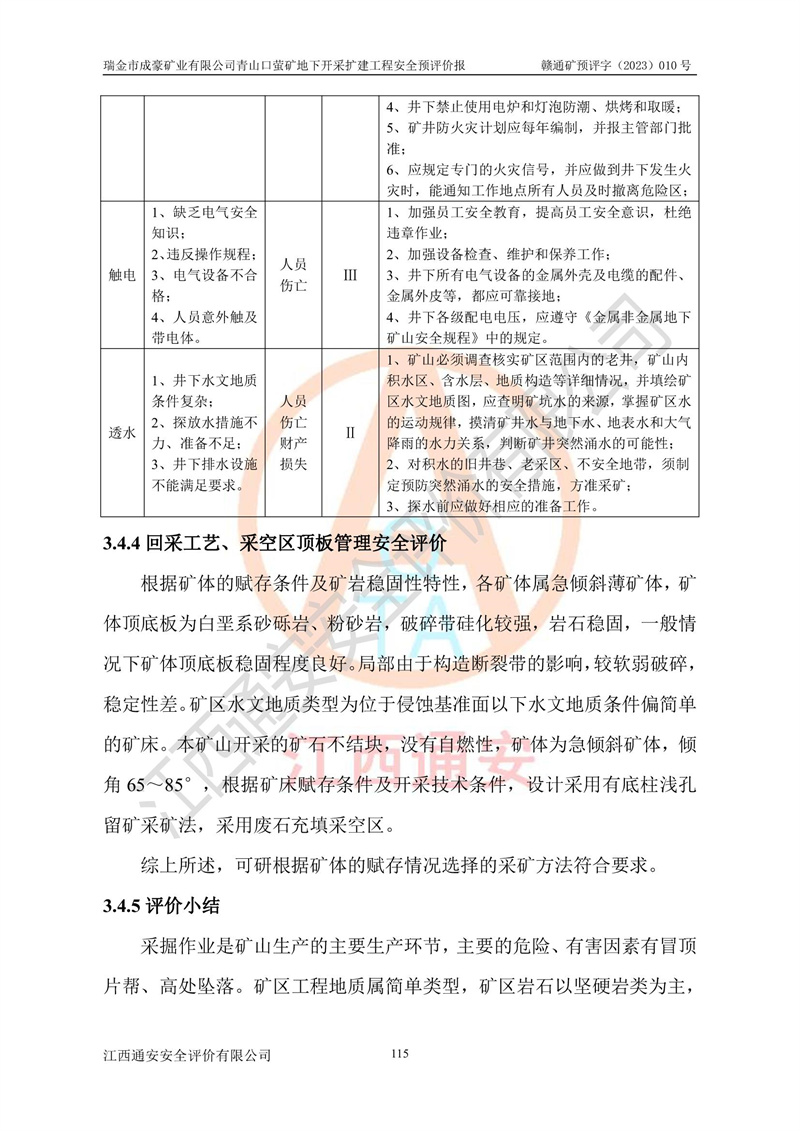

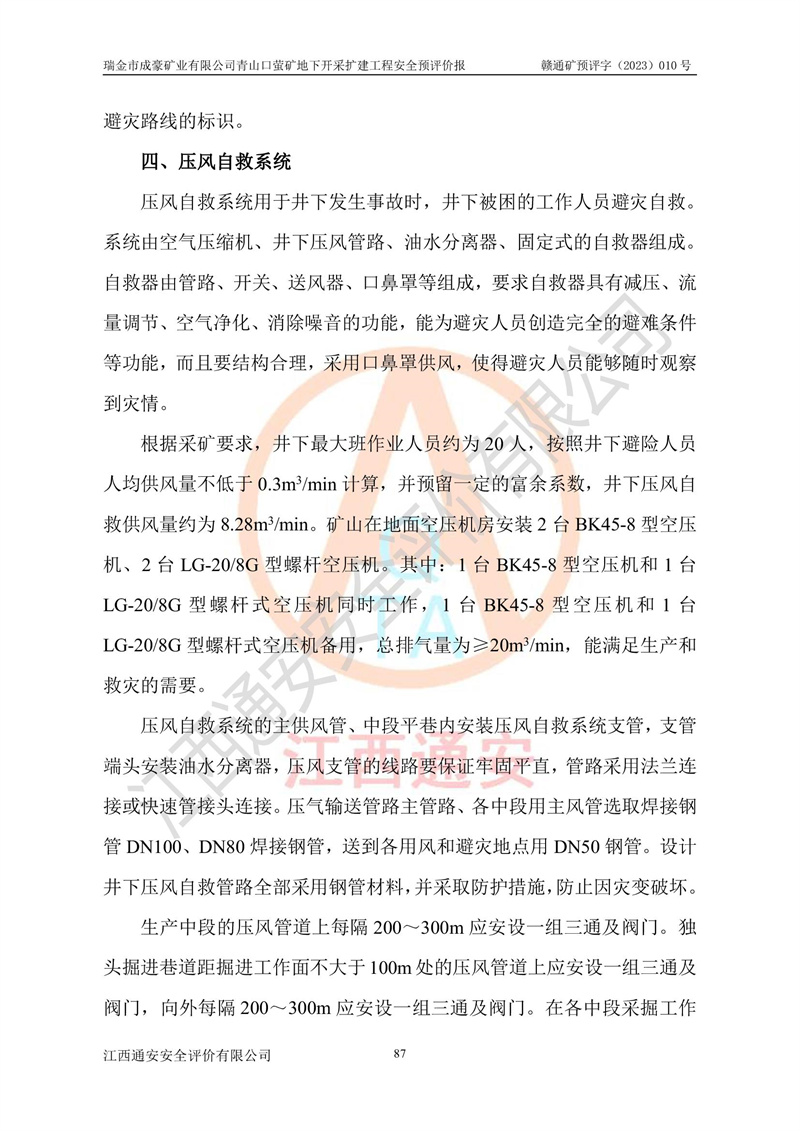

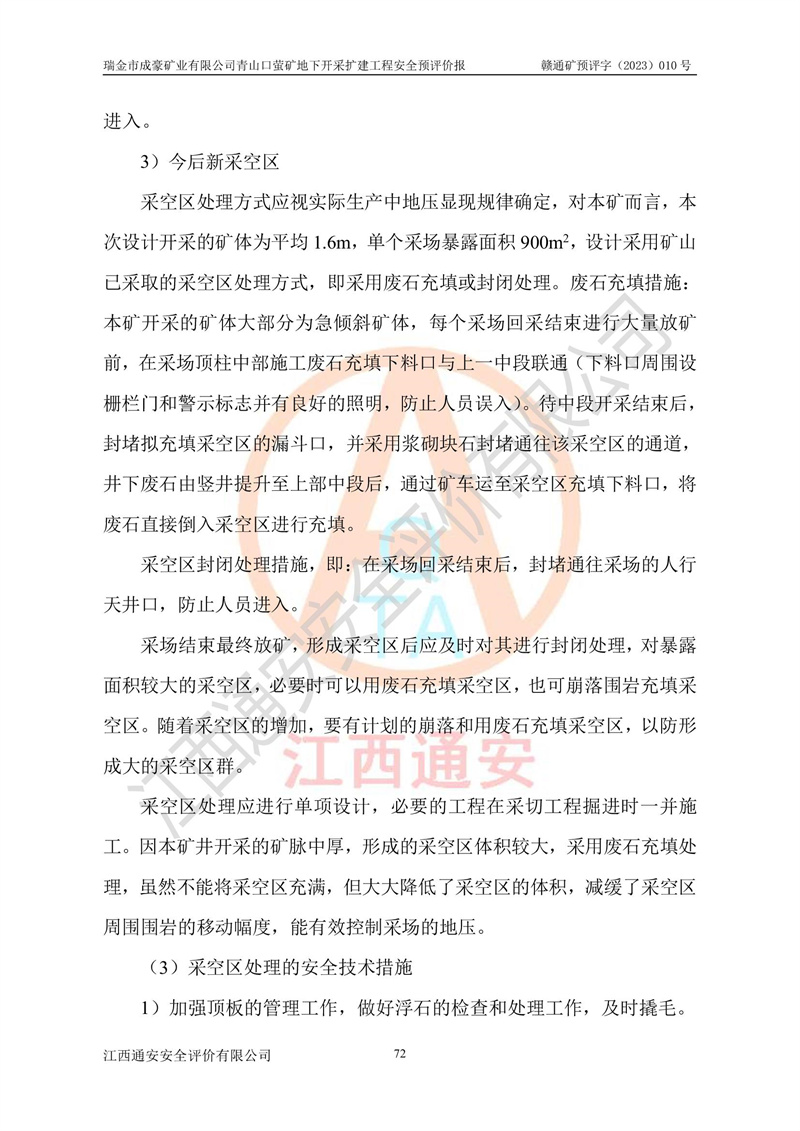

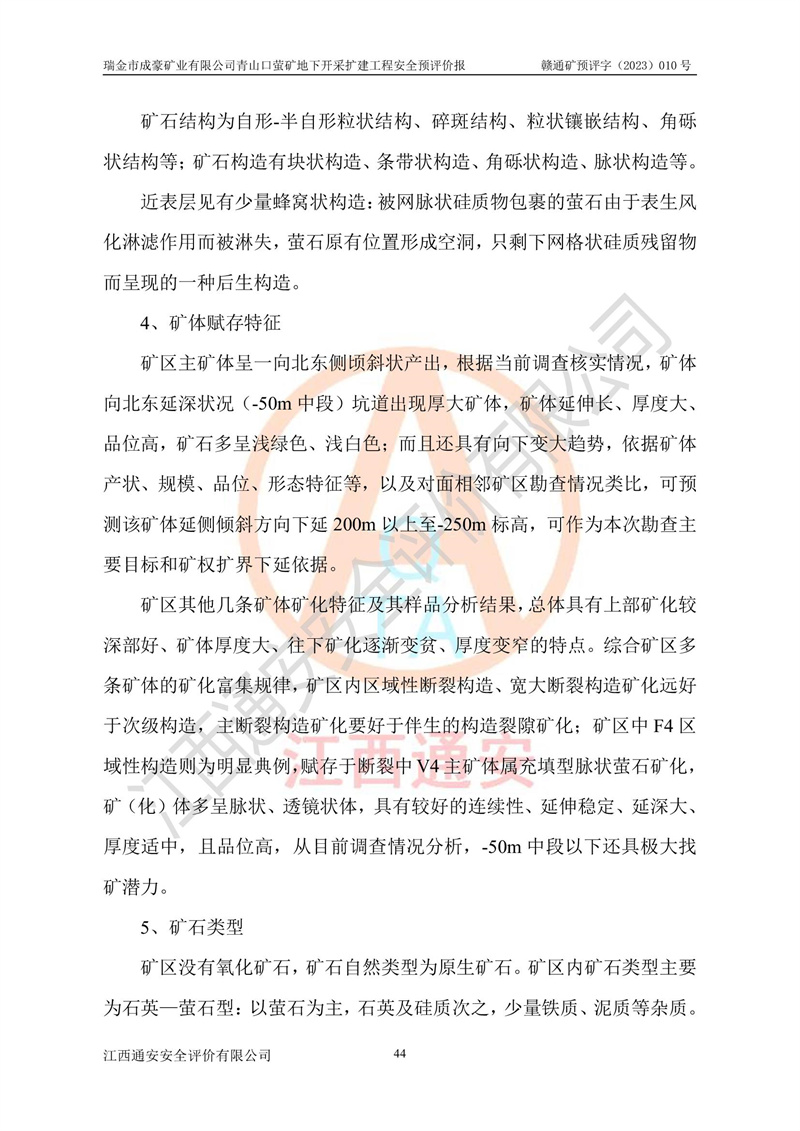

其它 | 瑞金市成豪矿业有限公司青山口萤矿地下开采扩建工程存在的主要危险因素有:坍塌、放炮、火药爆炸、**伤害、高处坠落、物体打击、片帮冒顶、触电、机械伤害、火灾、容器爆炸、中毒与窒息、透水、淹溺等。该评价项目中存在的有害因素有:粉尘、噪声与振动、不良作业环境,如高温、采光照明不良对矿山人员的伤害和其他不利的环境因素等。上述主要危险、有害因素在采取本《报告》第4章中及《可研》提出的安全对策措施后,能得到**控制,则瑞金市成豪矿业有限公司青山口萤矿地下开采扩建工程符合**有关法律、法规、规章、标准和规范要求。 | ||||
